De engineering achter het Antwerpse Oosterweelknooppunt

Illustratie van het nieuwe Oosterweelknooppunt in Antwerpen met verdiepte wegen, op- en afritten en groene landschappelijke inrichting

Vakblad Civiele Techniek, september 2026 – Iedereen kent Antwerpen. En iedereen kent de files. Al jarenlang vormt de Antwerpse Ring een van de grootste verkeersknelpunten van de Benelux. Met de Oosterweelverbinding moet daar verandering in komen. De nieuwe verbinding maakt de Ring van  Antwerpen rond in het noorden van de stad en zorgt daarbij voor een betere bereikbaarheid van de haven. Het Oosterweelknooppunt is daarbij een cruciaal op- en afrittencomplex dat het snelwegverkeer rechtstreeks tot in de haven brengt. Een project met bijzonder complexe engineering dat in 2033 volledig in gebruik wordt genomen.

Precies in het hart van de nieuwe Antwerpse infrastructuur ligt het Oosterweelknooppunt. Hier komt de nieuwe Scheldetunnel aan land en wordt de aansluiting gemaakt met de Kanaaltunnels onder het Albertkanaal. Zij sluiten op hun beurt aan op de  Antwerpse Ring.

Een bijzondere engineeringopgave

De maatschappelijke opgave van het Oosterweelknooppunt gaat verder dan het verbeteren van de doorstroming. Doordat vrachtverkeer van en naar de haven langer op de snelweg kan blijven, neemt ook de druk op het onderliggende wegennet af. Tegelijkertijd ontstaat ruimte voor nieuwe fietsverbindingen, openbaar groen en wordt de haven – één van de belangrijkste economische motoren van België – beter bereikbaar.

Voor Iv begon dit project in 2022, toen opdrachtgever Lantis de bouwcombinatie Rinkoniên – een samenwerking tussen Artes Group, Boskalis, CIT Blaton, Mobilis en Stadsbader – de opdracht gaf voor de realisatie van het Oosterweelknooppunt. Iv werd door de bouwcombinatie ingeschakeld voor een belangrijk deel van het ontwerp. Dat omvatte niet alleen tunnels en diverse kunstwerken, maar ook de integrale afstemming met tientallen andere ontwerpteams en disciplines. De combinatie van technische complexiteit, beperkte ruimte en voortdurend veranderende projectomstandigheden maakte het Oosterweelknooppunt tot een bijzondere engineeringopgave.

Groots ontwerpen op een klein stuk grond

Wie naar het ontwerp van het Oosterweelknooppunt kijkt, ziet een combinatie van tunnels en op- en afritten in de vorm van een paperclip. Om zoveel mogelijk ruimte voor groen te sparen moesten op een relatief klein oppervlak tientallen constructies samenkomen. Tegelijkertijd moesten engineeringwerkzaamheden aansluiten op de werkpakketten van andere aannemers en ingenieursbureaus. Dat maakte het Oosterweelknooppunt tot een integraal ontwerpproject in de meest letterlijke zin van het woord. Een tunnelkoker stopt immers niet bij de grens van één contract, maar moet aansluiten op die van een andere projectpartner of passen binnen de geometrie van een naastgelegen kunstwerk. Elke ontwerpkeuze heeft daardoor direct gevolgen voor andere disciplines en andere contracten.

Om al die raakvlakken beheersbaar te houden, werd het volledige knooppunt uitgewerkt in één integraal 3D-model. Daarin werkten ontwerpteams van de ingenieursbureaus Iv, Sweco en WSP gelijktijdig samen met Rinkoniên aan dezelfde digitale omgeving. Wijzigingen werden continu met elkaar afgestemd, zodat aan sluitingen tussen constructies, kabel- en leidingtracés, wegontwerpen en bouwfasen op elkaar bleven aansluiten. Het model vormde daarmee niet alleen een ontwerpinstrument, maar ook een middel om samenwerking tussen tientallen partijen mogelijk te maken. Ook binnen Iv werkten specialisten van vrijwel alle divisies intensief samen. Doordat al deze disciplines vanaf het begin integraal optrokken, konden ontwerpkeuzes steeds worden afgewogen op uitvoerbaarheid, onderhoud, kosten en levensduur.

Bouwen onder de grond

De complexiteit van het project zat niet alleen bovengronds. Vrijwel het complete Oosterweelknooppunt ligt verdiept in het landschap en is grotendeels overkapt. Op sommige plekken rijdt het verkeer straks bijna dertig meter onder het maaiveld en dat vraagt om een compleet andere manier van bouwen. Voordat de eerste tunnel kon worden gerealiseerd, moest eerst een enorme waterdichte bouwkuip worden aangelegd. Rondom het project werden daarom 3,5 kilometer diepwanden aangebracht tot in de Boomse Klei. Deze wanden worden overeind gehouden door een combinatie van 140 stempels, in de smalste zone, en 3.200 ankers (grotendeels uitgevoerd beneden het grondwaterpeil) in de bredere zones. Door deze gesloten wandconstructie kon het grondwater uit de bouwkuip worden weggepompt. Hierdoor ontstond een droge werkruimte waarin veilig kon worden gebouwd.

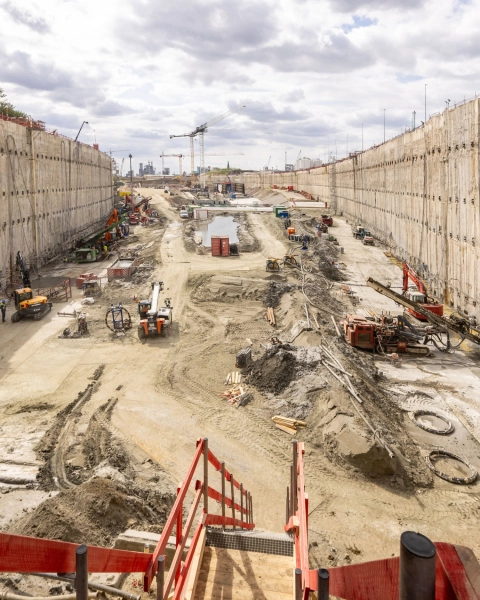

Aanzicht over bouwkuip no.3 van het Oosterweelknooppunt in Antwerpen, met 30 meter hoge diepwanden.

Fietstunnel met meerdere functies

Bij projecten van deze omvang is een definitief ontwerp zelden het eindpunt. Tijdens de verdere engineering van het uitvoeringsontwerp ontstaan vaak nog mogelijkheden om constructies slimmer, eenvoudiger of efficiënter uit te voeren. Binnen het Oosterweelknooppunt kreeg Iv daarom de opdracht om verschillende onderdelen van het goedgekeurde ontwerp kritisch tegen het licht te houden. Het doel: dezelfde prestaties met een slimmer ontwerp realiseren, zonder in te leveren op veiligheid en kwaliteit.

Een goed voorbeeld daarvan is de fietstunnel onder de nieuwe toekomstige verbinding tussen de Scheldelaan en de Kastelweg. Deze tunnel maakt onderdeel uit van een doorgaande fietsroute tussen de stad en het achterliggende havengebied. En wordt  gecombineerd met een afgescheiden voetgangersverbinding tussen de bedrijfsterreinen van TotalEnergies Petroleum Antwerpen. Het oorspronkelijke ontwerp voorzag in een bouwkuip met onderwaterbeton en trekpalen. Na verdere studie werd gekozen voor een uitvoering met open bemaling en een fundering op gecementeerde grindpalen. Daarnaast werd de locatie van de pompkelder aangepast, waardoor de bouwlogistiek eenvoudiger. En zonder in te boeten op functionele eisen werd de ook eenvoudiger uitvoerbaar.

Optimalisatieslag van de pergolaconstructie

Een vergelijkbare optimalisatieslag werd gemaakt voor de zogenoemde pergolaconstructie. In het oorspronkelijke ontwerp bestond deze uit een reeks betonnen portalen met een afzonderlijk rijdek. Dat voldeed technisch, maar bracht een relatief complexe uitvoering en hoge bouwkosten met zich mee. In plaats van de bestaande constructie verder uit te werken, werd een fundamenteel andere vraag gesteld of een pergola hier eigenlijk wel nodig is. Die vraag leidde tot een alternatief ontwerp waarin de constructie werd uitgevoerd als een tunnelvariant met doordacht gekozen openingen in dek en wanden. Hierdoor bleef de gewenste ruimtelijke uitstraling behouden en werd nog steeds voldaan aan de architectonische randvoorwaarden. Tegelijk werd de constructie technisch eenvoudiger en beter uitvoerbaar. Bovendien kon de bouwfasering aanzienlijk worden vereenvoudigd, zonder concessies te doen aan veiligheid, functionaliteit of levensduur.

Dit type optimalisaties laat zien waar de meerwaarde van integraal ontwerpen ligt. Door constructies niet als afzonderlijke objecten te benaderen, maar als onderdeel van een groter systeem, ontstaan mogelijkheden om eisen opnieuw te interpreteren en oplossingen eenvoudiger te maken. Dat vraagt niet alleen constructieve kennis, maar ook inzicht in uitvoeringsmethoden, planning, onderhoud en de samenhang met omliggende werkpakketten.

Een ontwerp dat meebeweegt met de uitvoering

Bij veel infrastructurele projecten volgt de uitvoering op het ontwerp. Bij het Oosterweelknooppunt liepen beide processen grotendeels naast elkaar. Terwijl de eerste diepwanden al waren aangebracht en de bouwkuip werd ontgraven, werd op andere onderdelen nog volop ontworpen en geoptimaliseerd. Dat vroeg om een ontwerpteam dat snel kon inspelen op nieuwe inzichten uit de uitvoering. Tijdens de bouw ontstond de vraag of bovenop de fietstunnel Schelde bouwwegen voor tijdelijk zwaar bouwverkeer konden worden aangelegd om de verdere realisatie van het knooppunt mogelijk te maken. Die gewijzigde belasting maakte aanvullende berekeningen noodzakelijk en leidde lokaal tot ontwerpaanpassingen.
Ook de planning veranderde gedurende het project. Zo kwam Lantis met de wens om de fietsverbinding eerder beschikbaar te maken dan oorspronkelijk voorzien. Daarmee konden fietsers al vóór de volledige oplevering van het Oosterweelknooppunt gebruik maken van de nieuwe route door de Scheldetunnel om zo de kruising tussen de linker- en rechteroever te maken. Zulke wijzigingen hebben direct gevolgen voor ontwerp, uitvoering en fasering en vragen om een projectorganisatie die flexibel genoeg is om daarop te anticiperen. Die voortdurende wisselwerking tussen ontwerp en uitvoering typeert de engineering van grote infraprojecten. Een ontwerp is geen statisch eindproduct, maar ontwikkelt zich mee met nieuwe inzichten, gewijzigde randvoorwaarden en de dagelijkse praktijk op de bouwplaats.

Civiele techniek verandert

Het Oosterweelknooppunt is veel meer dan een op- en afrittencomplex. Het project laat zien hoe de civiele techniek verandert. Niet één discipline of één ontwerp bepaalt het succes, maar de manier waarop tientallen disciplines, ontwerpteams en uitvoerende partijen gezamenlijk tot één integraal systeem komen. Als de Oosterweelverbinding in 2033 volledig in gebruik wordt genomen, zullen de meeste automobilisten niet zien hoeveel ontwerpkeuzes onder het asfalt verborgen liggen. Misschien is dat wel de mooiste maatstaf voor goede engineering: dat het uiteindelijk vanzelfsprekend aanvoelt.

Bron: Vakblad Civiele Techniek | No. 7 - 2026 (Interview met Léon Tuunter - Projectmanager Iv)

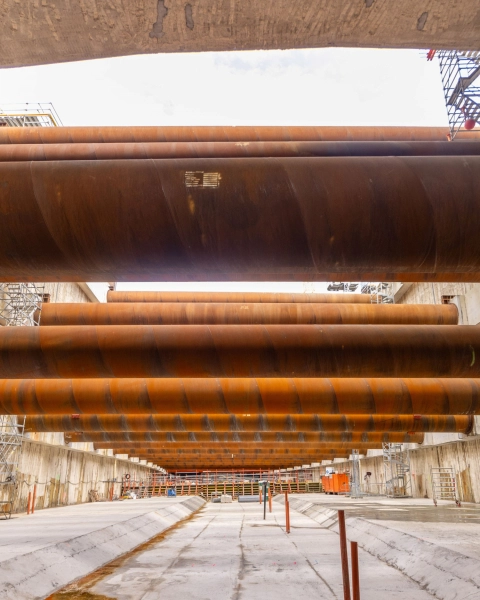

Stempelconstructie van horizontale buispalen in de bouwkuip van het Oosterweelknooppunt

Wil je meer weten over de mogelijkheden voor jouw vraagstuk?

Wouter, directeur Infra en tevens COO van Iv,  gaat hier graag over met je in gesprek! Neem contact op via 088 943 3200 of stuur een bericht.

Stuur Wouter een bericht
Wouter van der Wiel is directeur Infra bij Iv
